Project Stroomnet Arkervaart – Nijkerk

Krachtige impuls voor Nijkerk: Stroomnet Arkervaart wordt versterkt!

De vraag naar elektriciteit neemt de laatste jaren steeds meer toe. Dit komt onder andere door de toenemende elektrificatie van de samenleving. We kennen ondertussen, of minder gefortuneerden hebben er helaas reeds mee te maken gehad, allemaal de term ‘netcongestie’.  Om de betrouwbare levering van elektriciteit te kunnen garanderen, is het nodig om het stroomnet te versterken.

In het kader van dit project in Nijkerk zorgt Liander, in samenwerking met Van Voskuilen Infratechniek, voor een nieuwe geüpgradede elektriciteitsaansluiting voor een bedrijf op bedrijventerrein Arkervaart.

Arkervaart_Nijkerk_7

Samenwerking tegen netcongestie

Netcongestie, een hedendaags probleem waar steeds meer mensen mee te maken krijgen, vormt een bedreiging voor de betrouwbare levering van elektriciteit. In Nijkerk pakken Liander en diverse gespecialiseerde bedrijven dit probleem samen aan.

Ook Van Voskuilen Infratechniek levert haar bijdrage aan de oplossing van het probleem netcongestie.

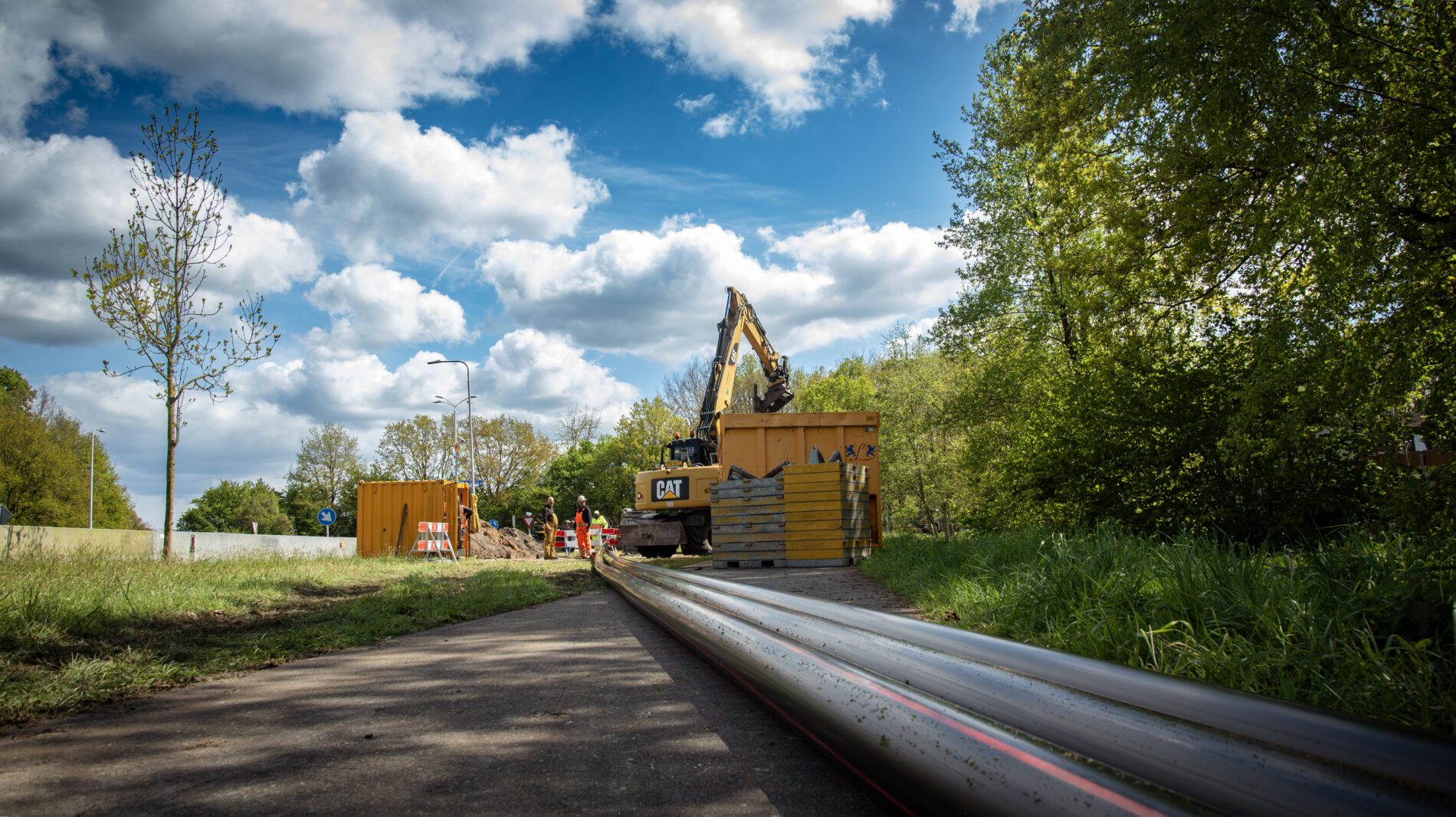

In samenwerking met Abel Pasman Infra B .V.,  Loon- en grondverzetbedrijf Schimmel B.V., Van Leeuwen Sleufloze Technieken B.V., 2TB Verkeerstechniek B.V., Vlastuin Bronbemaling B.V. en onze eigen afdeling Speciale Disciplines realiseerde Van Voskuilen Infratechniek een nieuwe elektra aansluiting van 10MW (Mega Watt). Op het tracé van 3,5 km zijn diverse gestuurde boringen gemaakt.

Arkervaart_Nijkerk_2

Specifieke Projecten en Oplossingen

Een belangrijk project in dit kader is de aanleg van een nieuwe elektriciteitsaansluiting van 10MW in Nijkerk, met een tracé van ongeveer 3,5 km. Deze klus wordt uitgevoerd vanuit de vestiging in Apeldoorn en omvat complexe werkzaamheden zoals het boren onder het spoor en een landgoed, waar graven niet is toegestaan. De boring heeft een lengte van 820 meter en omvat drie buizen van 160 mm op een diepte van 10 meter.

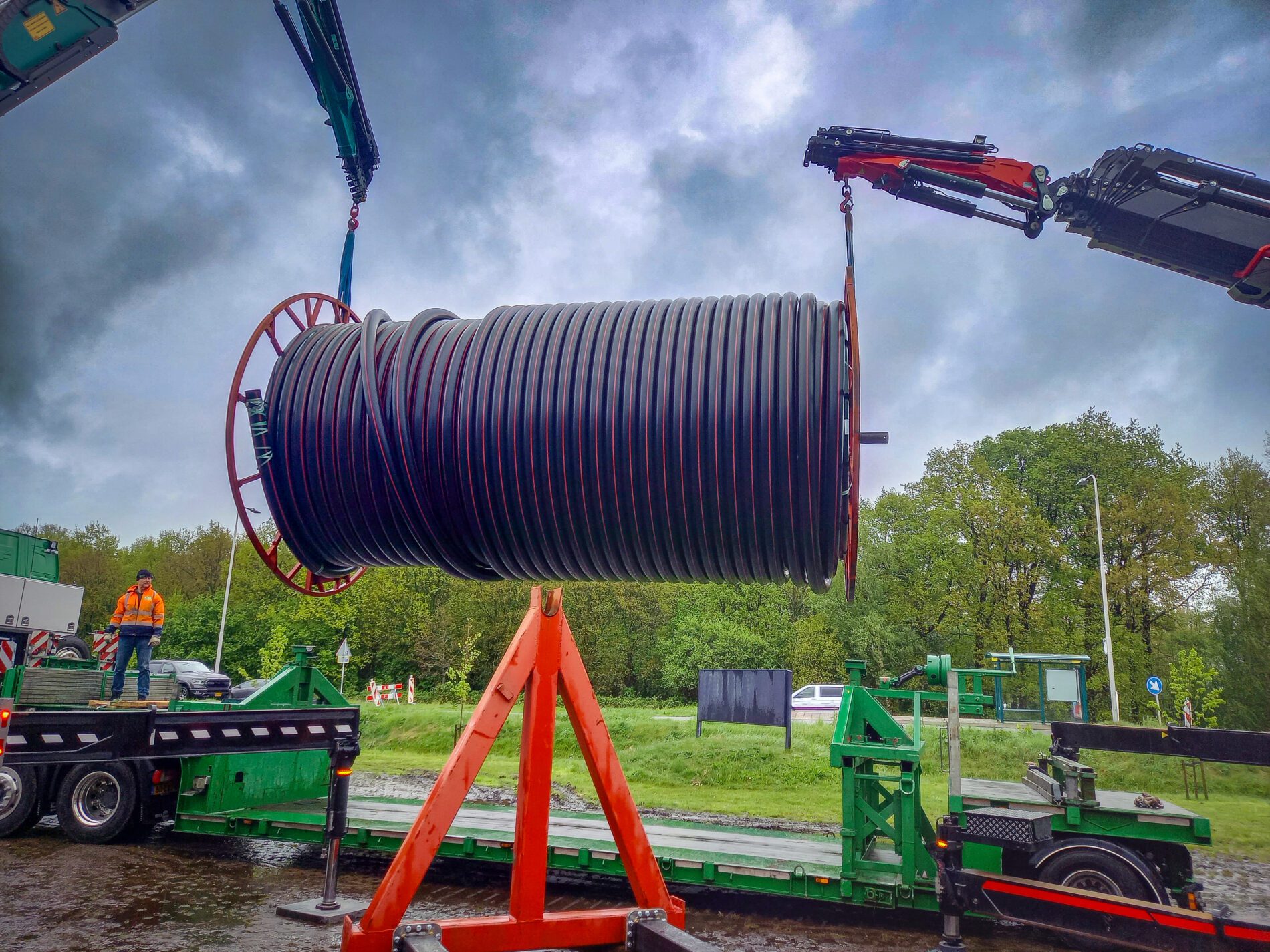

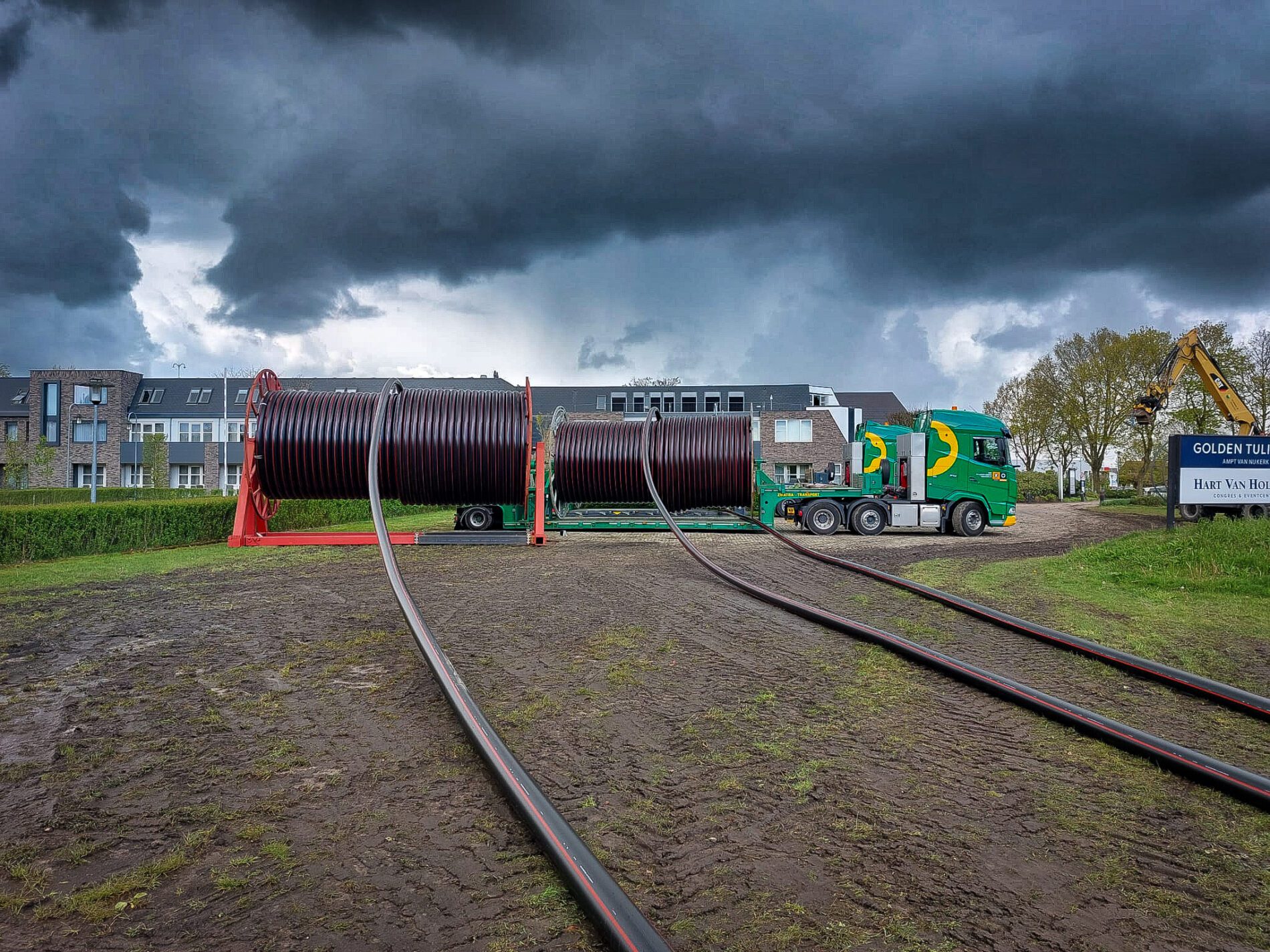

Om de logistieke uitdagingen van dit project te beheersen, worden drie haspels van elk 830 meter gebruikt. Vanwege de beperkte beschikbaarheid van vrachtwagens met trailers, moest er een speciale bok worden gemaakt om de haspels veilig te kunnen verwerken.

Van Voskuilen Infratechniek doet dit allemaal in opdracht van Liander, om ervoor te zorgen dat iedereen kan blijven rekenen op een betrouwbare energievoorziening.

Uitvoeringsjaar
2024
Duur
1 week
Tracé
3,5 km
Nieuwe elektra aansluiting
600000 10MW
Arkervaart_Nijkerk_11
Arkervaart_Nijkerk_6

Om de logistieke uitdagingen van dit project te beheersen, worden drie haspels van elk 830 meter gebruikt. Vanwege de beperkte beschikbaarheid van vrachtwagens met trailers, moest er een speciale bok worden gemaakt om de haspels veilig te kunnen verwerken.

Gejo van Laar, uitvoerder Van Voskuilen
